비 오는 날 콘크리트 타설, 시간당 3mm면 가능할까?

콘크리트 타설을 앞두고 비가 내리기 시작하면 현장에서는 가장 먼저 “계속 타설해도 되는가?”를 판단해야 합니다.

이때 자주 언급되는 수치가 시간당 강우량 3mm입니다. 하지만 3mm 이하라면 아무 조건 없이 타설해도 된다는 의미는 아닙니다.

강우·강설로 콘크리트 품질이 저하될 우려가 있으면 타설하지 않는 것이 원칙입니다. 다만 공정상 부득이하게 타설해야 한다면 강우 유입 방지대책과 품질관리 방안을 마련하고 책임기술자의 검토·승인을 받아야 합니다.





강우 시 콘크리트 타설은 원칙적으로 금지

국가건설기준센터의 KCS 14 20 10 일반콘크리트와 국토교통부의 「강우 시 콘크리트 타설을 위한 가이드라인」은 비가 올 때 콘크리트 품질을 우선적으로 고려하도록 규정하고 있습니다.

빗물이 콘크리트에 유입되면 단위수량이 증가하고 물-결합재비가 달라질 수 있습니다. 이로 인해 다음과 같은 문제가 발생할 수 있습니다.

  • 압축강도 저하
  • 재료분리와 블리딩 증가
  • 레이턴스 형성과 시공이음부 접착 불량
  • 침하균열과 건조수축균열 증가
  • 표면 내마모성 및 내구성 저하
  • 펌프카 호퍼의 빗물 유입에 따른 배관 막힘 위험

따라서 강우 여부만 볼 것이 아니라 콘크리트에 빗물이 실제로 유입되는지, 타설면을 즉시 보호할 수 있는지까지 함께 판단해야 합니다.





시간당 3mm의 정확한 의미



국토교통부 가이드라인은 시간당 3mm 이하의 강우에서 부득이하게 콘크리트 공사를 진행하는 현장을 적용 대상으로 합니다.

강우 조건 현장 판단
강우가 없는 경우 일반적인 콘크리트 타설계획과 품질관리 기준 적용
시간당 3mm 이하 자동 허용이 아니라 부득이한 경우에 한해 보호대책을 마련하고 책임기술자의 승인을 받아 판단
시간당 3mm 초과 적절한 수분 유입 방지조치가 없다면 즉시 타설을 중단하고 타설면 보호

따라서 “3mm 이하면 타설 가능”이라고 단순하게 판단하면 안 됩니다. 3mm는 예외적 타설을 검토할 수 있는 가이드라인의 적용 범위이며, 현장 보호조치와 승인 절차가 전제되어야 합니다.







왜 3mm를 기준으로 정했을까?

가이드라인에 수록된 연구 결과에 따르면 시간당 3mm의 강우에 콘크리트가 15분간 노출되었을 때 현장봉함양생 콘크리트 대비 약 10%의 압축강도 저하가 나타났습니다.

노출시간이 30분으로 늘어나면 압축강도 저하가 약 10~20% 수준으로 증가했습니다. 타설면을 비닐시트 등으로 덮는 데 약 30분이 필요할 수 있다는 현장 여건을 함께 고려하여 시간당 3mm 이하가 가이드라인의 적용 기준으로 제시됐습니다.

그러나 실제 품질 영향은 강우량뿐 아니라 노출시간, 타설 부위, 빗물 유입 정도, 콘크리트 배합과 보양 상태에 따라 달라질 수 있습니다.

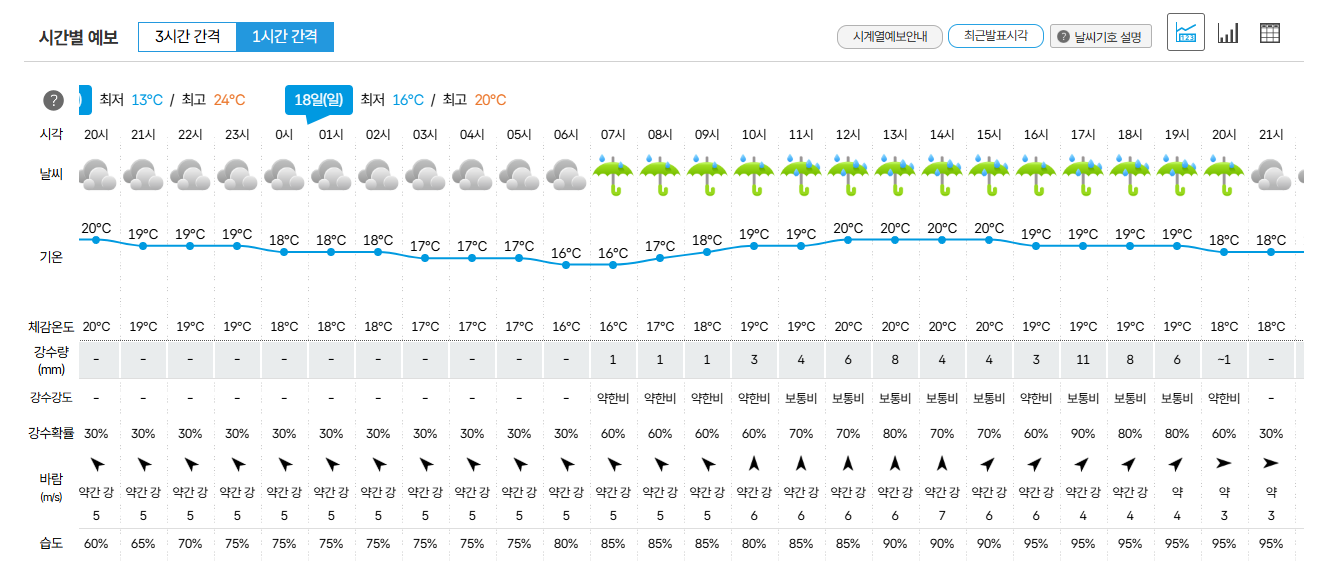

기상청 날씨누리 시간별 날씨 예보





타설 전에 준비해야 할 사항

강우가 예보된 상태에서 부득이하게 타설을 검토한다면 먼저 「강우 시 콘크리트 타설계획서」를 작성하고 책임기술자의 승인을 받아야 합니다.

확인 항목 주요 내용
기상정보 타설 전날과 당일 기상청 예보 및 시간대별 예상 강우량 확인
현장 강우량 강수량계를 설치하고 최대 30분 이내 간격으로 실측·기록
타설 구획 중단 가능 위치와 전단력이 작은 시공이음 예정 위치 사전 검토
보호자재 비닐시트, 천막, 가림막, 배수장비와 타설막이 준비
레미콘 운반 믹서트럭 호퍼 덮개와 펌프카 호퍼 외부 천막 설치
타설면 거푸집과 철근 내부에 고인 물을 제거하고 우수 유입경로 차단

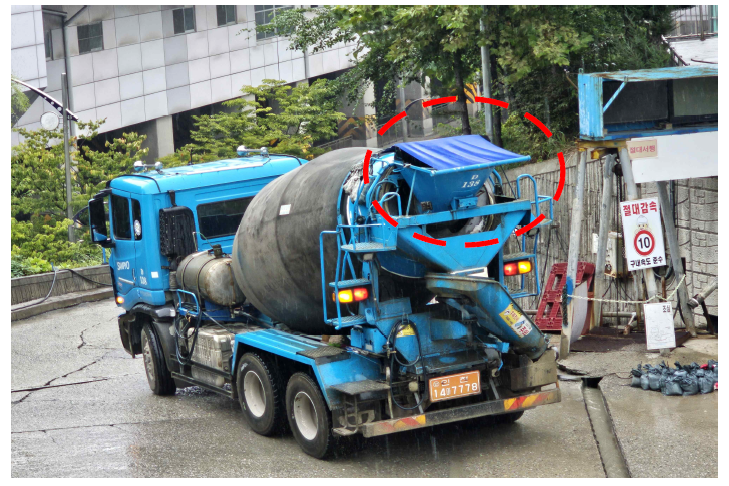

운반차량 호퍼 덮개 설치 (출처 : 강우 시 콘크리트 타설을 위한 가이드라인/국토교통부)

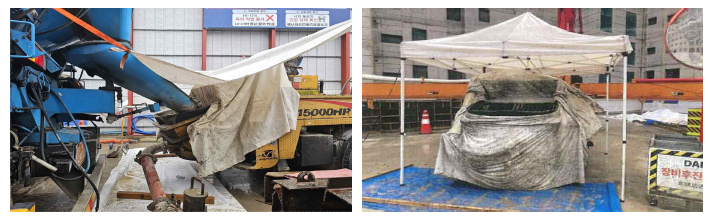

현장 천막 설치 (출처 : 강우 시 콘크리트 타설을 위한 가이드라인/국토교통부)

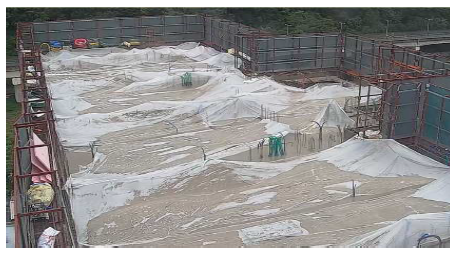

콘크리트 타설 부위 비닐보양(출처 : 강우 시 콘크리트 타설을 위한 가이드라인/국토교통부) )



타설 중 비가 강해지면 어떻게 해야 할까?



강우량이 증가하거나 빗물 차단이 어려워지면 콘크리트 공급부터 조정하고, 계획된 타설 구획까지 마무리할 수 있는지를 판단해야 합니다.

타설을 계속하는 경우에는 완료된 부분부터 즉시 비닐시트로 덮어야 합니다. 다짐 중인 구간도 노출시간을 최소화하고, 콘크리트 표면에 고인 빗물은 마감 전에 제거해야 합니다.

갑작스러운 폭우로 타설을 중단해야 한다면 메탈라스나 콘크리트 타설막이 등을 이용해 시공이음부를 신속하게 형성해야 합니다. 시공이음 위치와 보강 필요 여부는 책임기술자의 검토를 받아야 합니다.





이어치기 시간만 맞추면 되는 것은 아니다

KCS 14 20 10에서 제시하는 허용 이어치기 시간간격의 표준은 외기온도 25℃ 이하에서 2.5시간, 25℃ 초과에서 2시간입니다.

이 시간은 단순한 작업 중단시간이 아니라 하층 콘크리트의 비비기 시작부터 상층 콘크리트 타설까지의 시간을 기준으로 판단합니다.

허용시간을 넘겼거나 기존 콘크리트의 경화가 진행됐다면 일반적인 연속타설로 처리해서는 안 됩니다. 레이턴스와 느슨한 골재를 제거하고 이음면을 거칠게 만든 후 충분히 습윤시켜 시공이음 기준에 따라 이어쳐야 합니다.





강우 타설 후 반드시 확인할 품질 항목

강우에 노출된 콘크리트는 타설이 끝났다고 관리가 종료되는 것이 아닙니다. 가이드라인에서는 강우에 노출된 타설 구획에 대해 현장과 동일한 조건으로 양생한 공시체의 재령 28일 압축강도를 확인하도록 안내합니다.

  • 시멘트 페이스트 유실과 골재 노출 여부
  • 균열, 재료분리 및 시공이음 상태
  • 현장양생 공시체의 재령 28일 압축강도
  • 강우량과 타설·보양조치 기록
  • 필요한 경우 비파괴시험, 코어시험 또는 구조성능 검토

검사 결과 품질 저하가 의심되면 표면 상태만 보고 보수 여부를 결정해서는 안 됩니다. 책임기술자의 판단에 따라 상세검사와 보수·보강 범위를 정해야 합니다.





현장에서 기억할 핵심

첫째, 강우 시 콘크리트 타설은 원칙적으로 피해야 합니다.



둘째, 시간당 3mm는 무조건적인 타설 허용기준이 아닙니다.



셋째, 부득이하게 타설한다면 사전계획, 책임기술자 승인, 우수 차단, 현장 강우량 측정, 현장양생 공시체 시험과 기록관리가 하나의 관리절차로 이루어져야 합니다.



현장에서는 강우량 숫자 하나만으로 타설 여부를 결정하기보다 빗물이 콘크리트에 유입되지 않도록 실질적인 보호가 가능한지를 우선 판단해야 합니다.
